工程能力とは|タクトタイムとの関係と見方をわかりやすく解説

この記事で解決できる困りごと

  • 工程能力とは何か分からない
  • 工程能力の把握方法と使い方が分からない

この記事でここを目指そう

  • 工程能力とは何か説明できる
  • なぜ工程能力が重要なのかを理解している
  • タクトタイムとの関係が説明できる
  • 現場での使い方を理解している

生産ラインを設計するうえで重要な考え方が 工程能力 です。
しかし現場では

  • なんとなく人員を決める
  • 設備能力を感覚で判断する
  • 生産が間に合わない

といった問題がよく発生します。

これらの原因はシンプルで
 工程能力を正しく見ていない
からです。

この記事では

  • 工程能力とは何か
  • 工程設計での使い方

を分かりやすく解説します。

工程能力とは

工程能力とは、
 その工程がどれだけ生産できるか(処理できる力)
のことです。

もう少し具体的に言うと、

  • 1個作るのに何秒かかるか
  • 1時間で何個作れるか

工程の「実力」を表す指標です。

※タクトタイムとは:

※タクトタイムとサイクルタイムの違い:

なぜ工程能力が重要なのか

工程能力でラインが成立するかが決まるため、とても重要です。

理由

工程能力が不足していると

  • 生産が間に合わない
  • 在庫が滞留する
  • ボトルネックになる

つまり
 工程能力=ライン成立のカギ
になります。

※ボトルネックとは:

※ラインバランスとは:

工程能力とサイクルタイムの関係

工程能力は、サイクルタイムで判断します。

つまり、
 工程能力 = サイクルタイム
です。

※タクトタイムとサイクルタイムの違い:

工程能力とタクトタイムとの関係

ここが大事です。
工程能力は単体では意味がありません。
重要なのは、
 工程能力が必要生産量を満たすか否かの判断が出来ること
です。

① 判断方法

タクトタイムとサイクルタイムの定義を整理します。

  • タクトタイム :必要なペース(需要で決まる基準)
  • サイクルタイム:実際のスピード(工程能力)

工程の成立を確認する際、
 タクトタイム(基準)vs サイクルタイム(工程能力)
で確認していきます。

② 判断基準

OK(成立)

サイクルタイム(工程能力) ≦ タクトタイム(基準)

→ 生産が間に合う

NG(未達)

サイクルタイム(工程能力) > タクトタイム(基準)

→ 生産が間に合わない

例 タクトタイム(基準):60秒

  • サイクルタイム(工程能力):50秒 → 能力OK
  • サイクルタイム(工程能力):70秒 → 能力不足

※タクトタイムとサイクルタイムの違い:

※タクトタイムの計算方法とは:

工程能力の判断手順

工程能力は、以下の手順で判断していきます。

手順

① サイクルタイム(作業時間)を測る(=工程能力を把握)

② タクトタイムと比較する(=基準と比較する)

③ 判断する

① サイクルタイム(作業時間)を測る

工程A:50秒
工程B:70秒

② タクトタイムと比較する

タクトタイム:60秒

③ 判断する

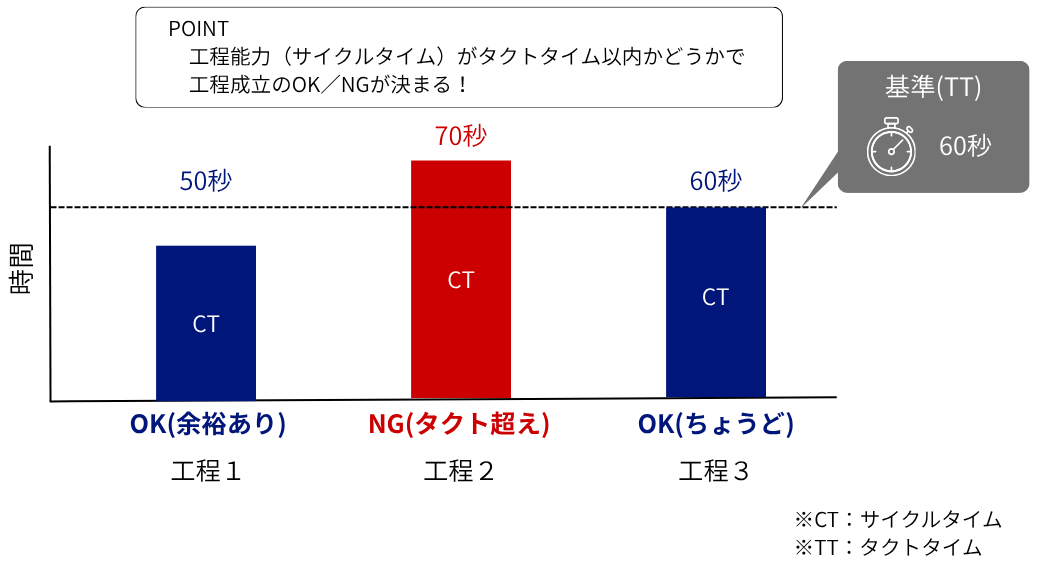

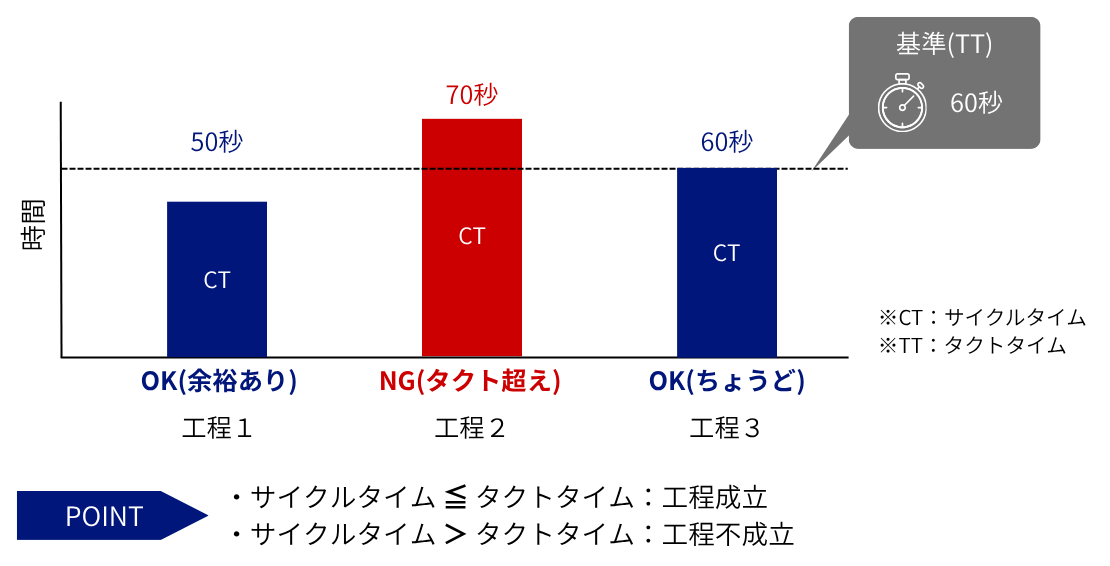

<工程A>
サイクルタイム 50秒 < タクトタイム:60秒
→ OK(生産が間に合う)

<工程B>
サイクルタイム 70秒 > タクトタイム:60秒
→ NG(生産が間に合わない)

サイクルタイム70秒の工程Bがボトルネック

※ ボトルネックとは:

※IEの基礎:

※工程分割の詳細はこちら:

工程能力の見える化

工程能力は数値だけで判断するのではなく、
並べて一目でわかる状態にすることで、さらに意味を持ちます。

見える化の目的

どの工程が一番遅いかを一目で把握する

基本の考え方

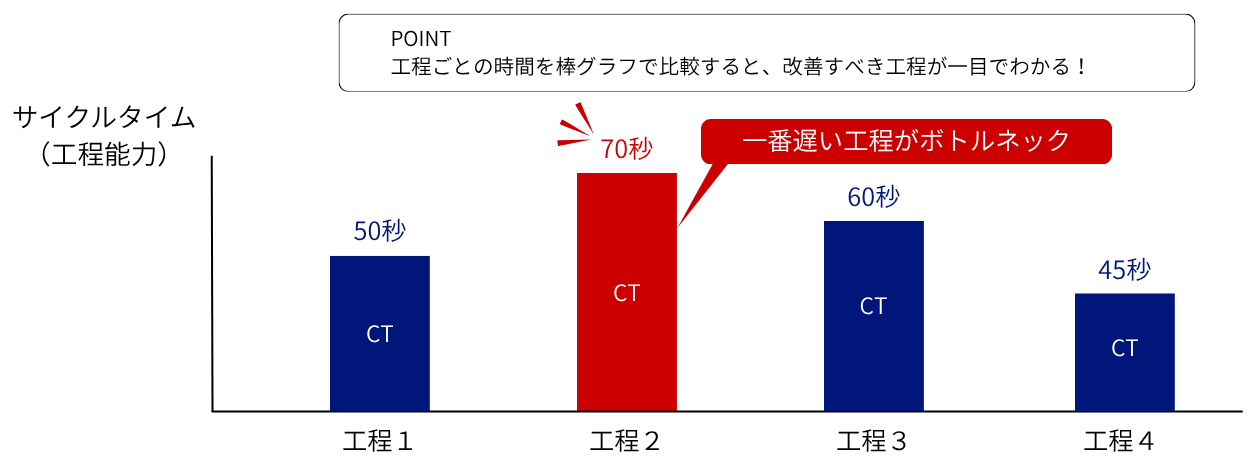

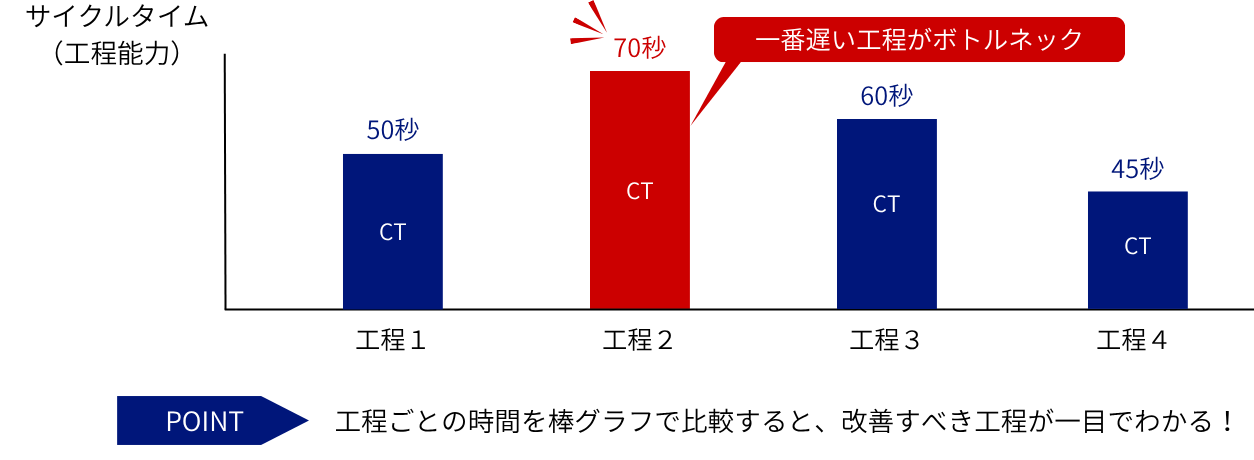

各工程のサイクルタイムを並べる。

工程A:50秒
工程B:70秒
工程C:60秒
工程D:45秒

工程の中で、一番長い工程がボトルネックです。

工程能力の使い方

① 工程分割の判断

タクトタイムに収まるように分ける

② ボトルネックの特定

サイクルタイムがタクトタイムを超えている工程を見つける

③ ラインバランス

工程時間を揃える

※工程分割の詳細はこちら:

※ラインバランスとは:

※ライン設計とは:

よくある失敗

① 平均だけで判断する

→ 実際はバラつく

② タクトタイムを見ていない

→ OK4・NGの判断ができない

③ 改善しない

→ ボトルネックが残ったままで工程・生産ラインが成立しない

※タクトタイムの決め方:

まとめ

  • 工程能力とは「工程の実力」
  • タクトタイムとの比較で判断する
  • 『工程能力 ≦ タクトタイム』 が工程・生産ラインの成立条件

※工程設計とは:

-工程設計
